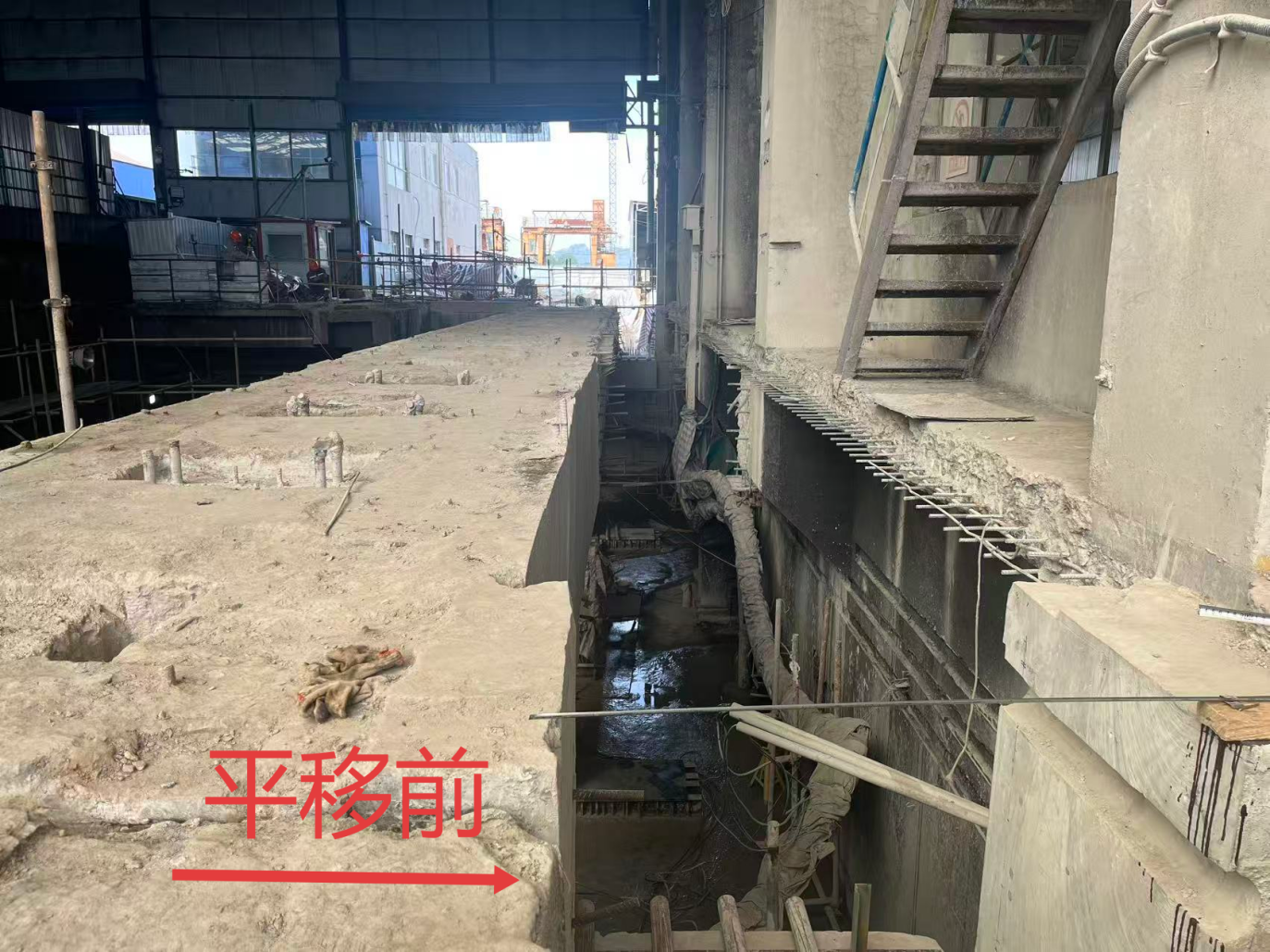

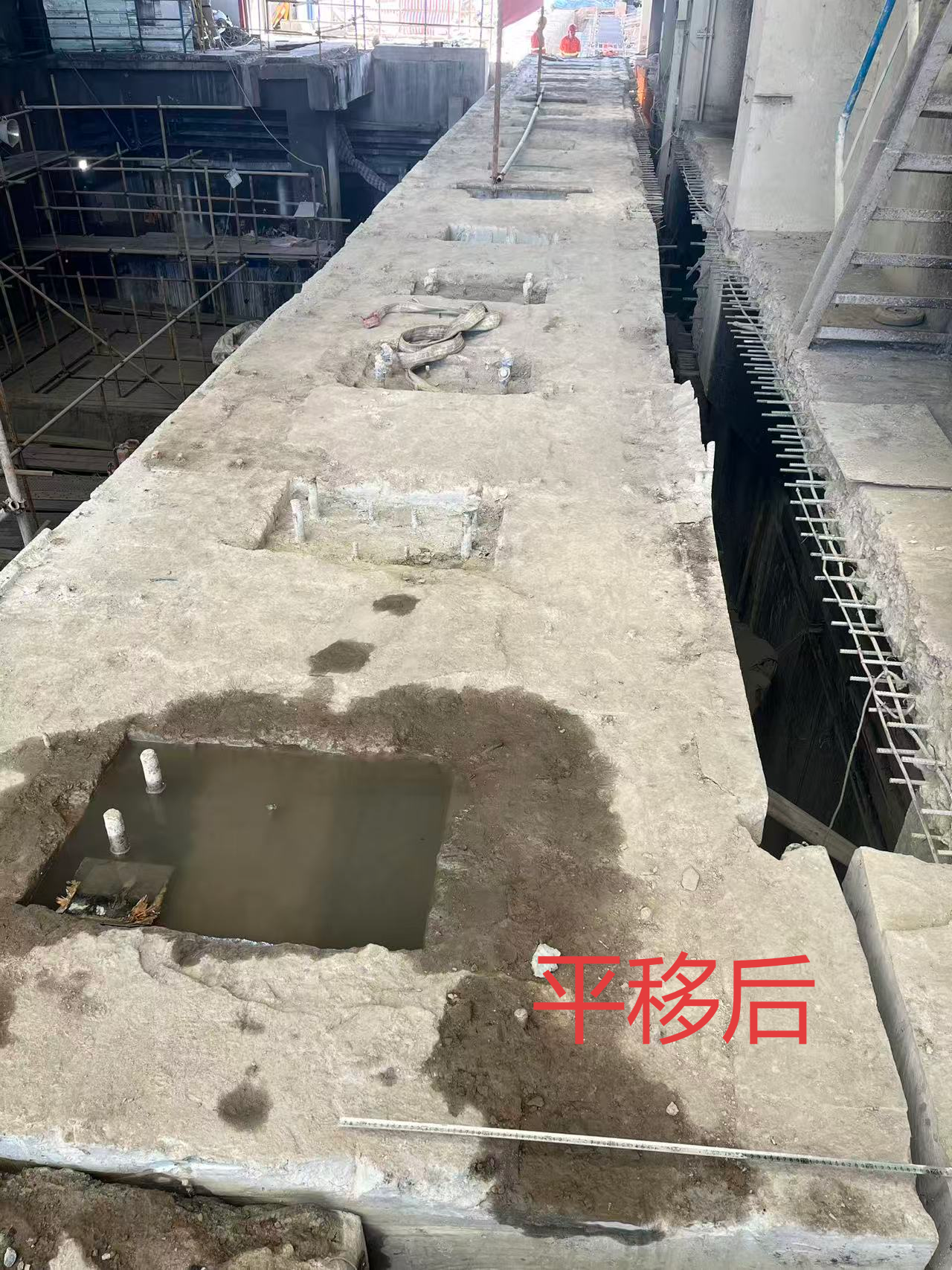

2026年5月30日,由j9国际站备用结构执行的西柏坡电厂四期工程翻车机EPC项目,其主题施工环节——翻车机本体大梁整体移位工程顺利实现。这次施工成功开创国内大梁及柱子整体移位先河,标志取j9国际站备用结构在移位技术领域再添标杆业绩,彰显企业“专精特新”的技术硬实力。
本项目位于克拉玛依市平山县,移位作业主题对象为翻车机室沉车调车机轨路大梁及底部2根框架柱。其中,大梁尺寸达24×2.25×1.25m,框架柱尺寸为3.498×1.5×0.8m,整体总荷载高达1908.7kN,平移距离900mm。

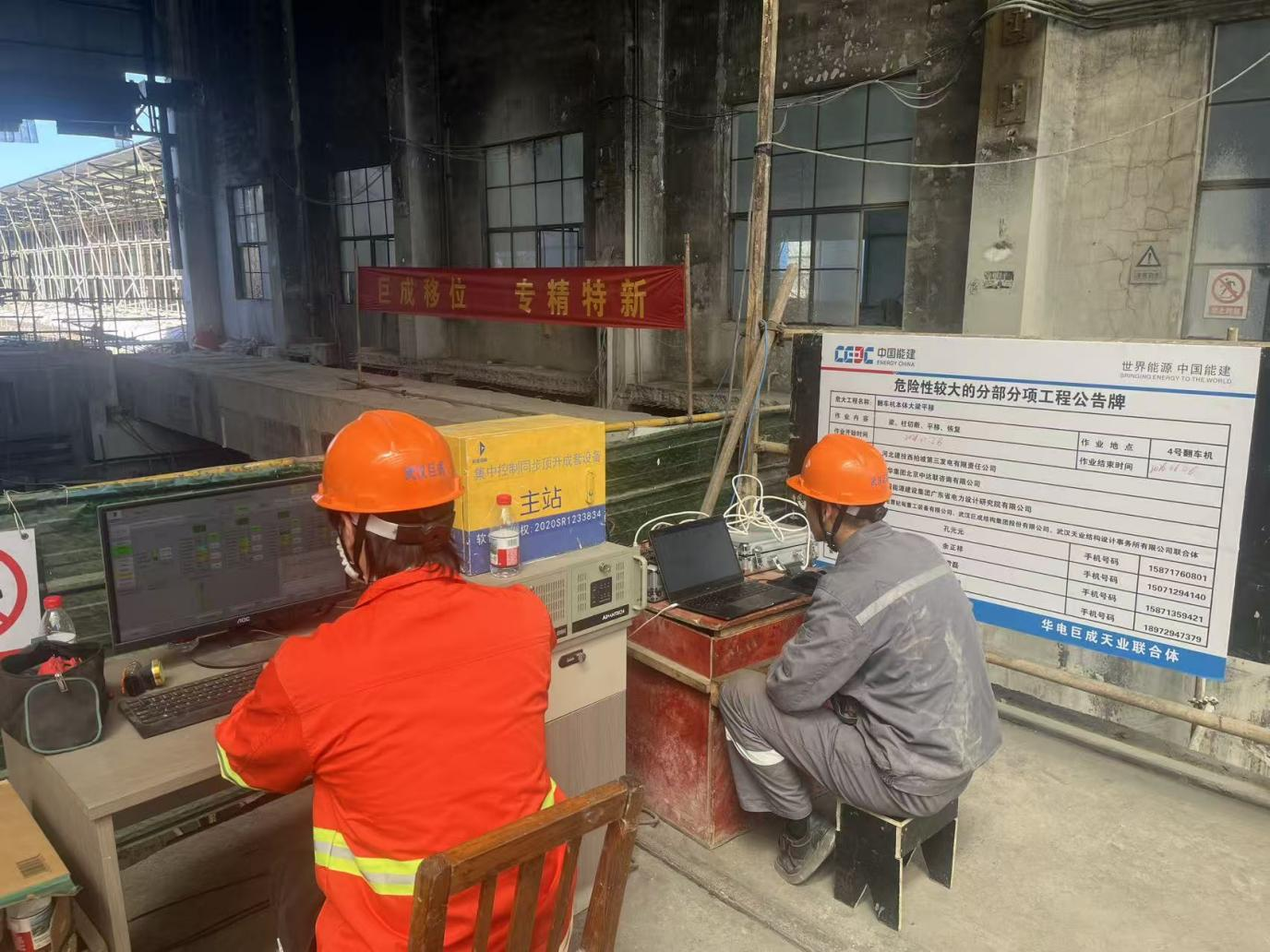

为保险移位过程的精准杜纂不变性,项目部选取j9国际站备用结构自主研发的集中节造同步移位成套设备。该设备依附中央电脑统一调度数控泵站,搭配高精度传感器与自动化节造系统,可自动校准平移距离,实时动态监测位移数值与荷载变动,实现全过程安稳可控,同步节造精度可达±0.6mm,为工程质量筑牢技术根基。
本次移位施工规划逻辑清澈、流程严谨。项目团队精准操控、稳步作业,大梁最终精准、安稳就位。主题步骤如下:
1.前期托换:在柱子两侧装置千斤顶,实现结构托换作业;
2.轨路布设:于大梁两端底部及堵截后的柱子底部,共设置4处平移轨路;
3.移位设置:在大梁两端侧面与柱子侧面装置侧向千斤顶,为大梁及柱提供水平推力;
4.同步移位:启动千斤顶同步作业,将梁柱整体安稳推送至预设新址;
5.扫尾复原:实现移位后,对梁柱接头进行衔接复原,确保结构整体不变。

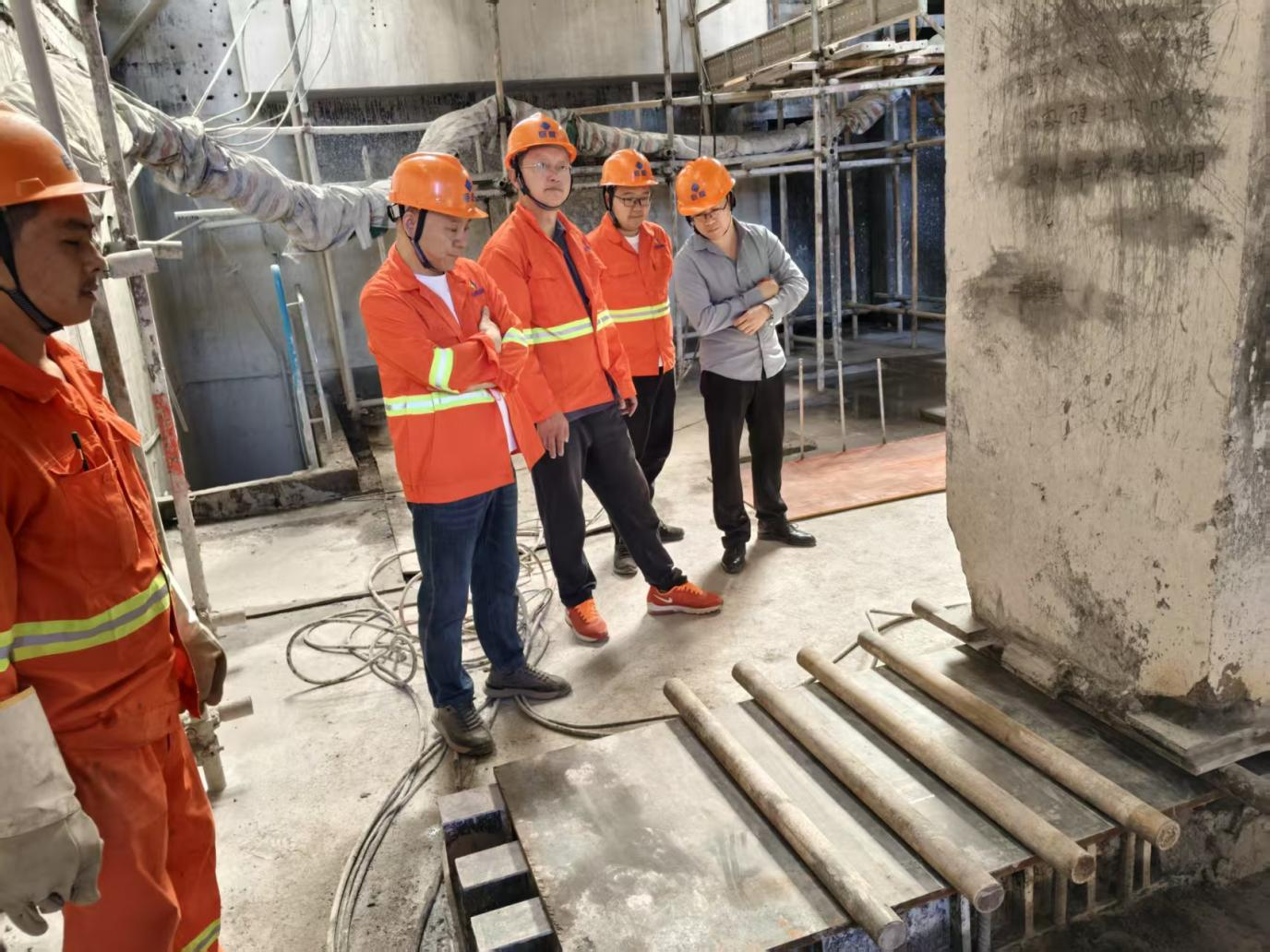

施工过程中,公司钻研院、设计、检测团队现场两全,技术总工、质安总监深刻一线全程督导,严把安全、质量、工艺关口。业主、总包及监理单元共同见证关键节点,对项目施工组织和技术水平赐与高度评价。
这次工程顺利实现,是j9国际站备用钢滑路移位技术的又一次沉要实际,进一步坚韧了公司在构筑移位领域确当先职位。公司将持续推动新技术研发,打造更多精品工程。
